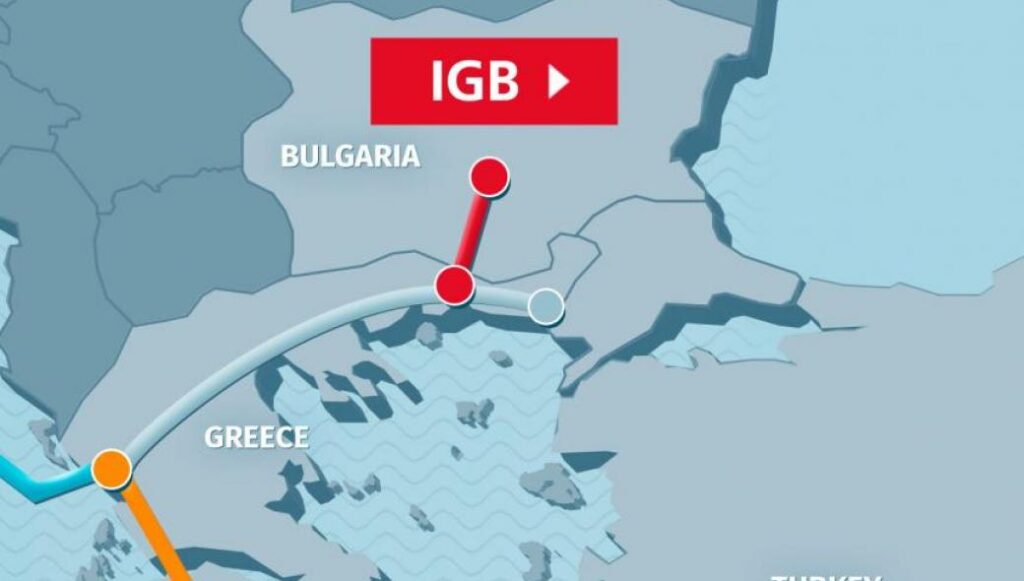

Реализация проекта строительства газопровода между Болгарией и Грецией вновь отложена и не будет завершена в установленный срок – 31 декабря 2021 года.

В связи с этим греческая компания AVAX будет подвергаться ежедневным санкциям, сообщается в болгарских СМИ.

Об этом сообщил и.о. министра энергетики Андрей Живков в рамках парламентского контроля в пятницу.

Он также выразил надежду, что после штрафов производитель будет более активным, чтобы уложиться в срок сдачи в эксплуатацию 1 июля 2022 года, сообщает Balkan Periscope.

В последние месяцы уровень работ подрядчика по строительству межсетевого соединения Болгария-Греция был крайне неудовлетворительным, добавил Живков.

В последний месяц работы были сведены к минимуму.

“При таких темпах производитель не завершит реализацию к согласованному сроку 31 декабря 2021 года, что, вероятно, повлияет на крайний срок ввода трубопровода в промышленную эксплуатацию – 1 июля 2022 года”, – сказал Живков.

Он напомнил, что согласно последнему приложению к контракту с AVAX, для продления срока строительства до 31 декабря 2021 года предусмотрены ежедневные санкции в размере 90 000 евро, но не более 10 процентов от общей фиксированной цены, которая составляет 144,8 млн евро. евро.

Он добавил, что болгарская сторона приложила все усилия для принятия необходимых мер по завершению строительства газопровода Греция-Болгария до конца 2021 года, как это предусмотрено в соответствующем контракте.

Газовое соединение с Грецией – проект, который затягивается с 2009 года, когда он получил первое финансирование от ЕС.

В то время первый кабинет Бойко Борисова утверждал, что газопровод будет сдан в 2012 году, но этого не произошло и спустя 12 лет.

Тем не менее, отмечается, что все усилия по-прежнему сосредоточены на запуске трубопровода в июле 2022 года.
